Pristatyti ypatingos valstybinės svarbos inžinerinės infrastruktūros vystymo plano sprendiniai

Pristatyti ypatingos valstybinės svarbos inžinerinės infrastruktūros vystymo plano sprendiniai

Parengti ypatingos valstybinės svarbos Šiaurės vakarų ir rytų elektros perdavimo tinklų sujungimo projekto (330 kV elektros perdavimo linijos Darbėnai–Varduva–Mūša, 330 kV elektros perdavimo linijos Panevėžys–Mūša ir 330 kV transformatorių pastotės „Varduva“) inžinerinės infrastruktūros vystymo plano sprendiniai. Aptarti sprendinius savivaldybėje gyventojus pakvietė investicijų projekto organizatorius – AB „Litgrid“ ir projekto rengėjai – UAB „Atamis“ atstovai.

Susitikime dalyvavo Pakruojo rajono savivaldybės vadovai – meras Saulius Margis, vicemerai Simona Lipskytė ir Virginijus Kacilevičius, administracijos direktorė Aušra Dvelienė, savivaldybės specialistai, didelis būrys žemės savininkų, šiuo projektu besidomintys gyventojai.

Pristatyta, kad Baltijos šalys 2025 metų vasarį sėkmingai sinchronizavo savo elektros sistemas su kontinentinės Europos sinchronine zona. Taip užtikrinta viso regiono energetinė nepriklausomybė, kurią siekiama toliau stiprinti. 2025 metais „Litgrid“ pradėjo Tarpsisteminių jungčių programą, kurios tikslas – padidinti tarpvalstybinį elektros perdavimo pralaidumą tarp Lietuvos ir Latvijos ir sujungti rytinę ir vakarinę Lietuvos elektros energetikos sistemos dalis papildoma jungtimi.

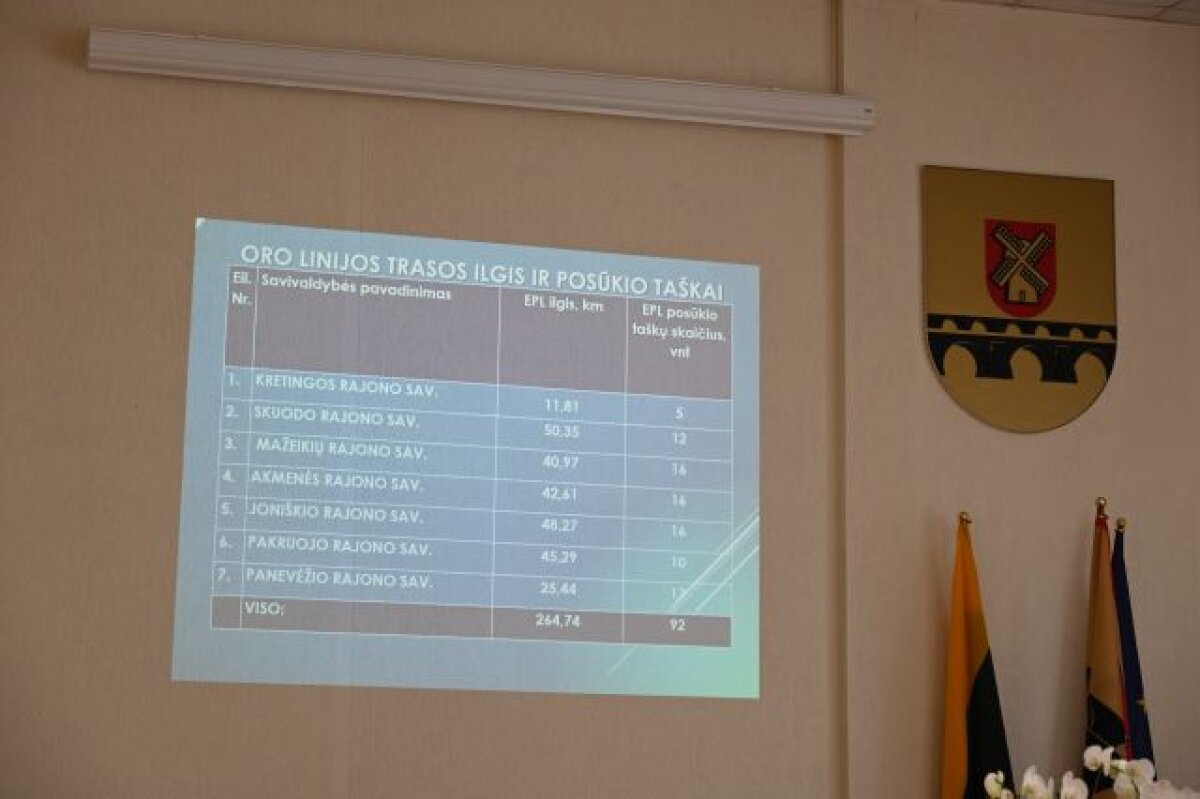

Susitikimo metu informuota, kad Pakruojo rajone ypatingos svarbos nauja linija drieksis apie 48 kilometrus, parenkant linijos tiesimo trasą vadovautasi griežtais reikalavimais, atsižvelgiant į saugomas ir gyvenamąsias teritorijas.

Atkreiptas dėmesys, kad nors naujo inžinerinės infrastruktūros koridoriaus numatomas plotis - 77 metrai, žemės ūkio veikla užsiimantys asmenys šioje zonoje toliau galės ūkininkauti, o už pastatytas atramas bus taikomos kompensacijos, apskaičiuotos pagal Vyriausybės nutarimu patvirtintą metodiką.

Šiuo metu vyksta visų reikalingų planų viešinimas savivaldybėse, kurios patenka į linijos tiesimo zoną, toliau inžinerinės infrastruktūros planas bus tvirtinamas, 2028 metais, planuojama, prasidės linijos projektavimo darbų pradžia, o 2031 metais, planuojama, prasidės linijos statybos darbų pradžia. 2033 metais linijos statybą planuojama užbaigti.

Susitikimo metu diskutuota ir kitais rūpimais klausimais.

Sprendinių baigiamasis susirinkimas – konferencija organizuojama hibridiniu būdu 2026 m. spalio 15 d. 10.00 val. Lietuvos Respublikos energetikos ministerijos salėje, adresu Lelevelio g. 6, 01102 Vilnius, ir tiesioginės internetinės vaizdo transliacijos būdu per Microsoft Teams platformą.

Prisijungimo nuoroda: https://teams.microsoft.com/meet/320652578609897...

Susirinkimo ID: 320 652 578 609 897

Slaptažodis: yu3bY3Qc

Daugiau apie projektą: https://www.pakruojis.lt/gyventojams/skelbimai/138/informacinis-pranesimas:12843?lang=lt&fbclid=IwY2xjawUoxQtleHRuA2FlbQIxMABwZG9mBWJyaWQRMFhha29hMTJlR1FiWFcybThzcnRjBmFwcF9pZBAyMjIwMzkxNzg4MjAwODkyAAEe1dX1YjT15YcXFtky71LwVtFlWZ5uJdEf0_JlscI2tyxiUYAUgK4jqn15nuk_aem_J_SU-yzZXlQrlmliox-YIw

Pakruojo rajono savivaldybės informacija
